Finnåberget Vindpark illustrerade med vindkraftverk i skogslandskap

Finnåberget Vindpark

Antalet vindturbiner
26
Höjd
240 m, totalhöjd
Planerad livslängd
Ca. 35 år
Planerad effekt
200 MW
Ger hushållsel åt
110 000 villor*

*Antagen villaförbrukning är 5000 kWh/år hushållsel.

Om projektet

Finnåberget Vindpark kommer att ligga i Sollefteå kommun, Västernorrlands län och Ragunda kommun, Jämtlands län. Vindparken har tillstånd för 26 turbiner och planeras att byggas i två etapper: 15 turbiner i etapp 1 och resterande 11 turbiner i etapp 2. Parken planeras att anslutas till Svenska Kraftnäts station i Helgum via en 220 kV luftledning.

En ansökan om koncession för ledningen har lämnats in till Energimarknadsmyndigheten och ett beslut förväntas till början på 2026. Stationen i Helgum har bara kapacitet att ta emot max 100 MW i etapp 1 och etapp 2 kan anslutas tidigast 2033.

Finnåberget Hybridpark - En möjlig kombination av vind och sol

Sedan miljötillståndet för Finnåberget Vindpark vann laga kraft den 23 September 2023 har Arise även planerat för en solpark på den närliggande torvtäkten Abborrtjärnflon, även kallad Alaska. Detta innebär att det finns möjlighet att utveckla en gemensam hybridpark för produktion av förnyelsebar energi.

Genom samlokalisering kan vi nyttja befintlig infrastruktur för vägar och elnät. Solparken producerar som mest el när vindkraften producerar som minst. Detta ger en jämnare produktion av förnybar energi ut på elnätet och bidrar till dagens och framtidens energibehov för alla elkonsumenter.

Översiktskarta

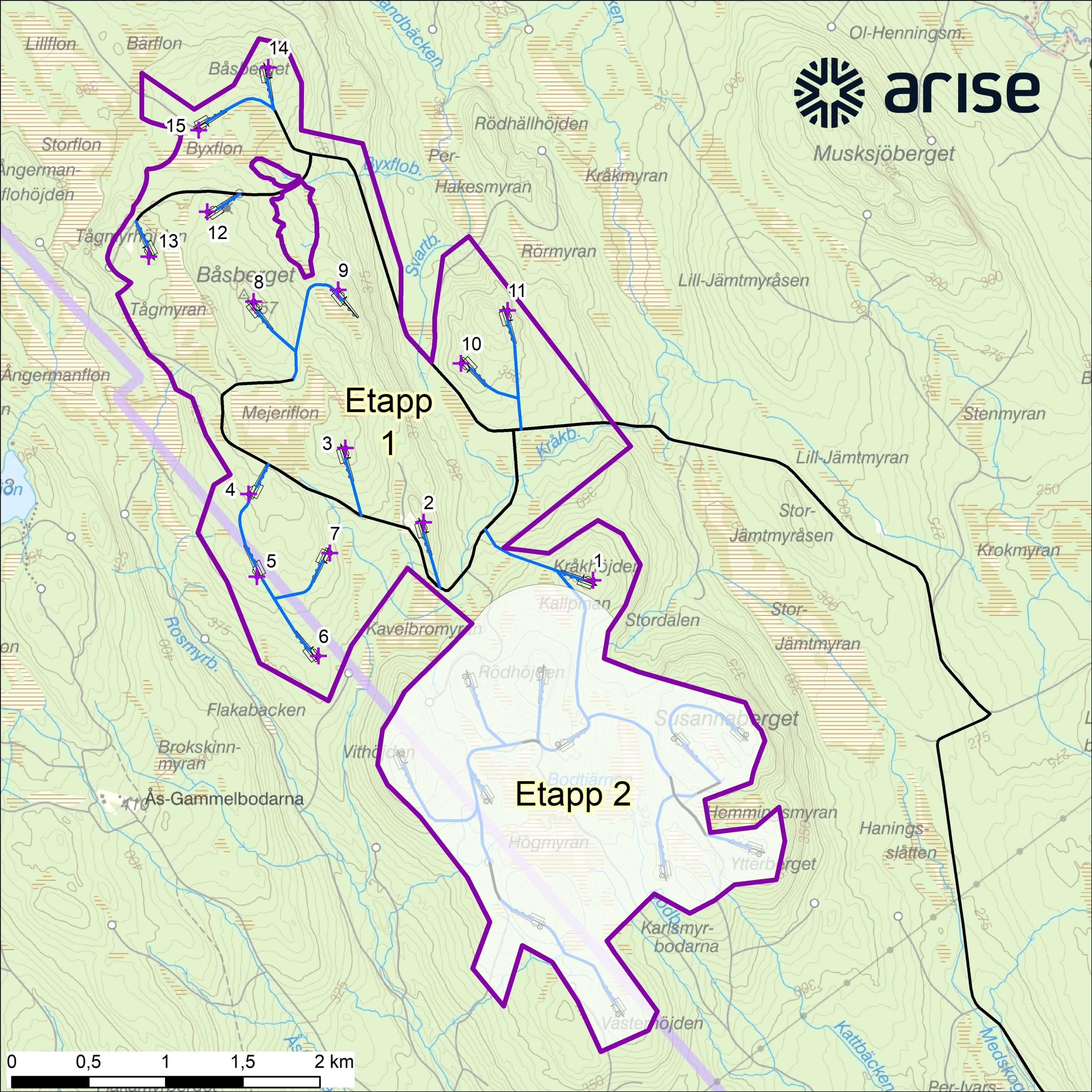

finnaberget-karta

Kartan illustrerar byggprocessen av Finnåberget Vindpark i två etapper.
Etapp 1 omfattar 15 turbiner, medan de resterande 11 turbinerna ingår i etapp 2.

Klicka på kartan för större bild

Tidslinje

Processen som illustreras baseras på vår ansökan om att få bygga vindkraftverk i Finnåberget.

dec 2024 – dec 2026

Handläggning och beslut linjekoncession

jul 2025 – dec 2026

Detaljprojektering och upphandling av vindkraftverk och markentreprenader

apr 2027 – aug 2027

Preliminär start för entreprenadarbetet

jul 2029 – okt 2029

Preliminär installation vindkraftverk
